Onze planning

Dagen
Uren
Minuten
Seconden
september 2028
Oplevering
Oplevering

En dan is het zover. Het gebouw komt tot leven. De eerste bewoners gaan naar binnen. De bedrijfs- en verenigingsruimte worden ingenomen. We verheugen ons nu al op de eerste ledenvergadering in onder eigen dak.

1 september 2026
Bouw
Start bouw

En dan gaat de eerste paal de grond in. De leden van het eerste uur zullen vol trots aanwezig zijn om te genieten van dit heugelijke feit.

1 februari 2026
Bouw
Selectie aannemer
31 januari 2026
Vergunning
Ontvangst omgevingsvergunning

De omgevingsvergunning opstellen, indienen en ontvangen is veelal een traject van 3,5 maand.

1 december 2025
Financiering

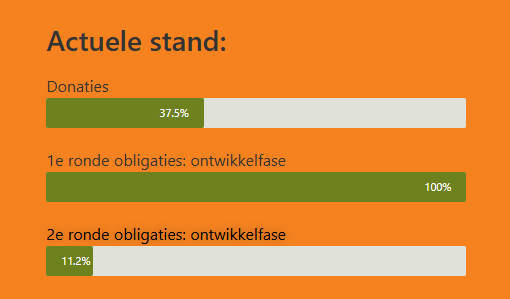

Start 2e fase obligaties (ontwerpfase)

De eerste fase van de financiering: de ontwerpfase. Onderdeel van de financiering is ‘vreemd vermogen’ dat los van de bank en de gemeente is verkregen. Dit gaan we onder andere realiseren via de uitgifte van obligaties. Je leest hier meer over op DEZE PAGINA

1 november 2025
Ontwerp
Uitwerken technische tekeningen en definitieve begroting
1 september 2025
Ontwerp
Uitwerken ontwerp richting realisatie
30 juni 2025
Ontwerp
Definitieve ontwerp

Met het definitieve ontwerp start de fase richting realisatie. De aanbesteding gaat van start. Een spannende tijd die resulteert in een definitieve bouwplanning.

31 maart 2025
Financiering
Einde 1e fase obligaties (ontwerpfase)

Add Description Here

31 december 2024
Ontwerp
Voorlopig ontwerp
31 oktober 2024
Financiering
Start 1e fase obligaties (ontwerpfase)

De eerste fase van de financiering: de ontwerpfase. Onderdeel van de financiering is ‘vreemd vermogen’ dat los van de bank en de gemeente is verkregen. Dit gaan we onder andere realiseren via de uitgifte van obligaties. Je leest hier meer over op DEZE PAGINA

13 december 2023
Voorbereiding
Optieovereenkomst toegekend

YES! We zijn weer een fase verder. Na een aantal gesprekken met de gemeente, veel creativiteit van de Bundelaars en veel tussentijdse bijstellingen is het plan van aanpak vastgesteld waar DeBundel én de gemeente voor willen gaan. We zijn enorm trots dat onze gezamenlijke inspanning is beloond. 13 december 2023 is de optieovereenkomst getekend. Dat betekent dat we eindelijk aan de slag mogen om ons gebouw te realiseren.

7 juli 2023
Voorbereiding
Bijna groen licht van de gemeente

De gemeente heeft positief gereageerd op ons plan. De komende 3 maanden is de uitdaging de bouwkosten nader te specificeren.

6 maart 2023
Voorbereiding
Indienen plan van aanpak

Het bestuur van de vereniging schrijft samen met ingehuurde specialisten een concreet plan van aanpak voor de realisatie van ons project. Dit plan zal op 6 maart 2023 worden ingediend bij de gemeente. Wij hebben er alle vertrouwen in dat dit de definitieve stap is naar de realisatie van ons project. Blijf ons volgen en werk mee.
